(产业项目建设)双牌倪家洞风电场7月底并网发电 年发电量超1亿千瓦时

来源:双牌县融媒体中心 作者:盘春红 陈海欧 编辑:兰莉 2020-06-15 11:01:02
—分享—


本网讯 (双牌融媒记者 盘春红 陈海欧)连日来的晴好天气为项目建设提供了良好的施工环境。记者昨日从双牌倪家洞风电项目建设现场了解到,目前,该项目已完成14台单机的吊装工作,预计到7月底,25台单机可全部完成吊装,实现并网发电。

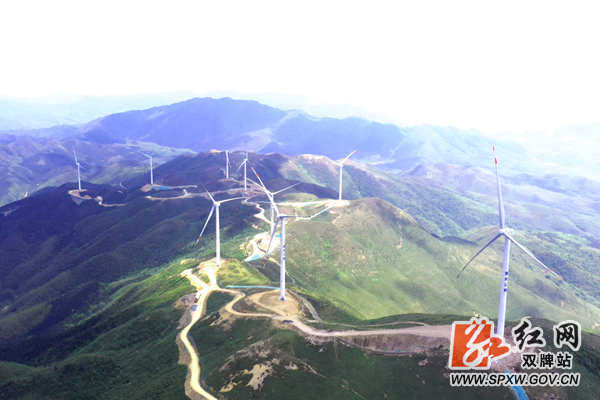

倪家洞风电场位于湘桂交界,这里平均海拔超过1200米,年平均风速超过6米每秒。该风电场总投资5亿元,总设计装机容量为50兆瓦,拟安装25台单机容量为2000千瓦的风力发电机组。湖南澧水清洁能源投资有限公司总经理莫正潮介绍说:“正常的风速之下,每台单机一分钟可以转12圈,每一圈可以发0.8度电。”

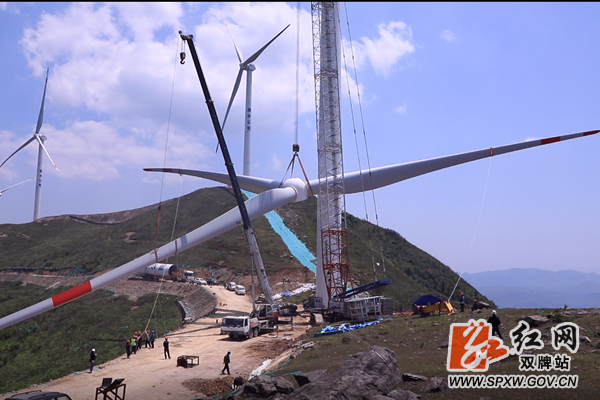

在项目施工现场,20多名工人正在进行单机的吊装。施工负责人介绍,每台单机高80米,重200多吨,包括塔筒、叶片、电机等零部件。从前期的部件准备、安装到最后的吊装成功需要3到5天,预计7月底可全部吊装完成。

为了加快项目建设进展,25台单机共分3组同步施工,首批9台单机已具备并网发电条件。根据现有安装调试进度,预计7月底全部实现并网发电,一年的发电量大概是1.1亿度。

来源:双牌县融媒体中心
