本网讯 (双牌融媒记者 盘春红 通讯员 吴卢鹏 汤翔)盛夏时节,万物勃发。双牌县抢抓项目建设黄金期,全力推进重点工程提质提速。当下,湖南双牌天子山抽水蓄能电站项目各施工现场机器轰鸣、干劲十足,隧道掘进、营地建设、主体施工等各项工作有序推进,项目建设按下“加速键”。

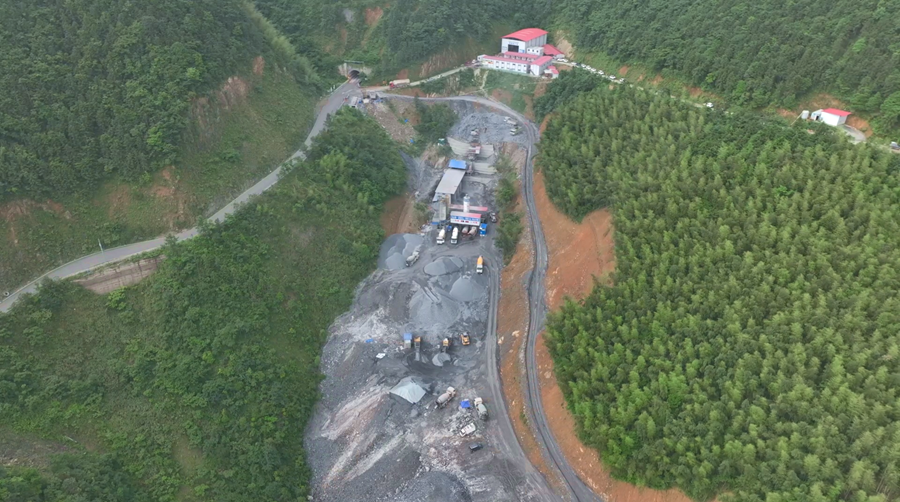

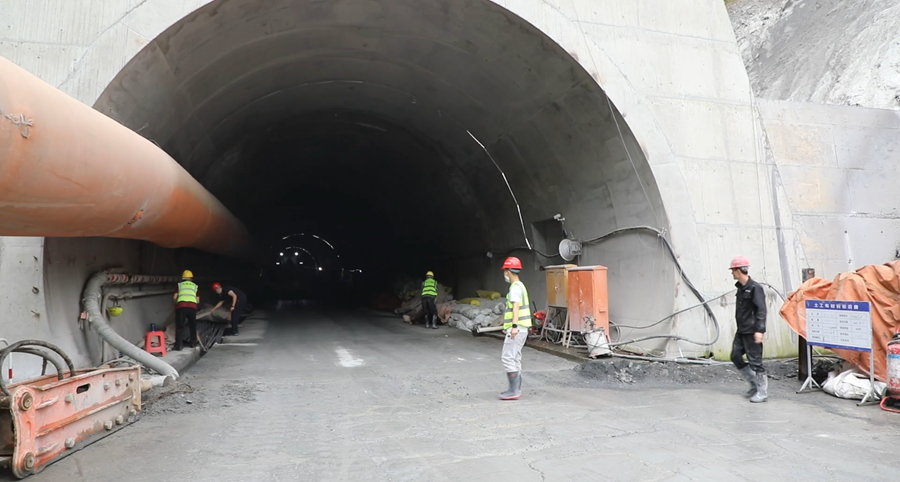

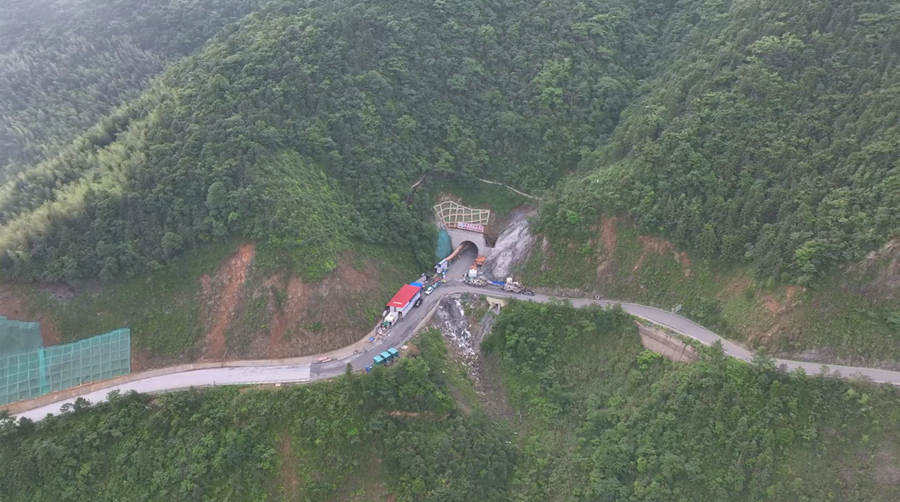

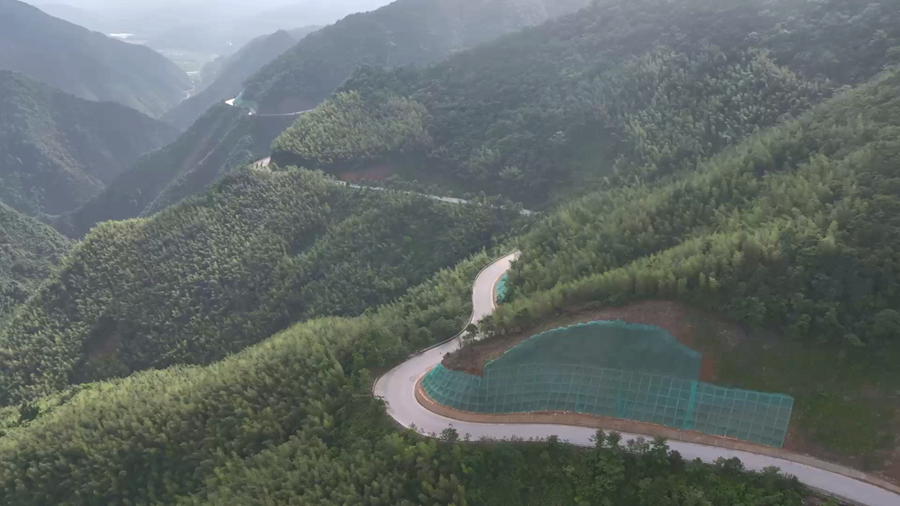

在位于双牌县麻江镇的天子山抽水蓄能电站项目建设现场,各施工段严格对照时间节点、紧盯建设目标,高效有序推进施工作业。其中,项目核心通道2号隧道施工进展顺利,为整体工程推进筑牢关键基础。该隧道全长2.9公里,采用“七”字型布局设计,最小曲线半径255米,采取进出口双向掘进的施工方式。2号隧道与此前顺利贯通的1号隧道同为电站核心交通要道,是衔接上下水库、上下泵房的关键枢纽,主要承担施工人员通行、建筑材料转运、大型设备调运等重要任务,是保障项目主体工程施工的关键生命线。自去年7月进场施工以来,该隧道施工点位日均投入180余名施工人员高效作业。目前,隧道开挖工程已完成总工程量的80%,预计今年8月底实现贯通,11月全面具备通车通行条件,将为主标库区大规模施工提供坚实交通保障。

中铁十七局双牌天子山隧道项目副总工程师张科介绍:“以往主库出渣、机械运输需要绕山4至6公里,且行车安全得不到保障。2号隧道最大纵坡仅5.9%,通行安全性大幅提升。隧道贯通后,不仅能大幅缩短运输距离、节约施工时间,还能解决绕行安全难题,为主库工程顺利施工奠定了坚实基础。”

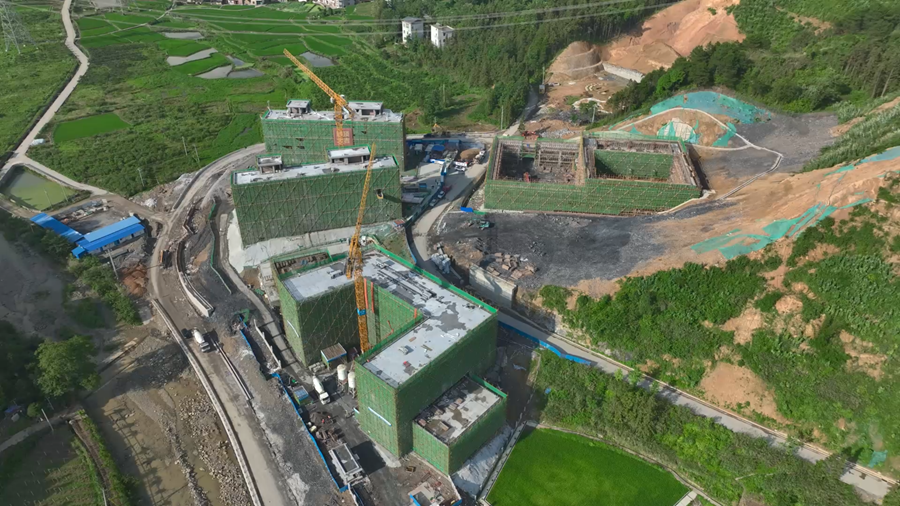

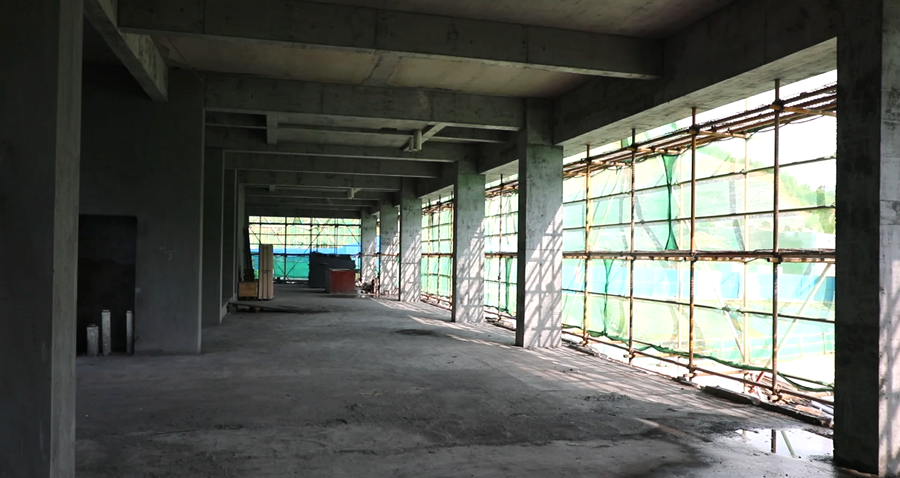

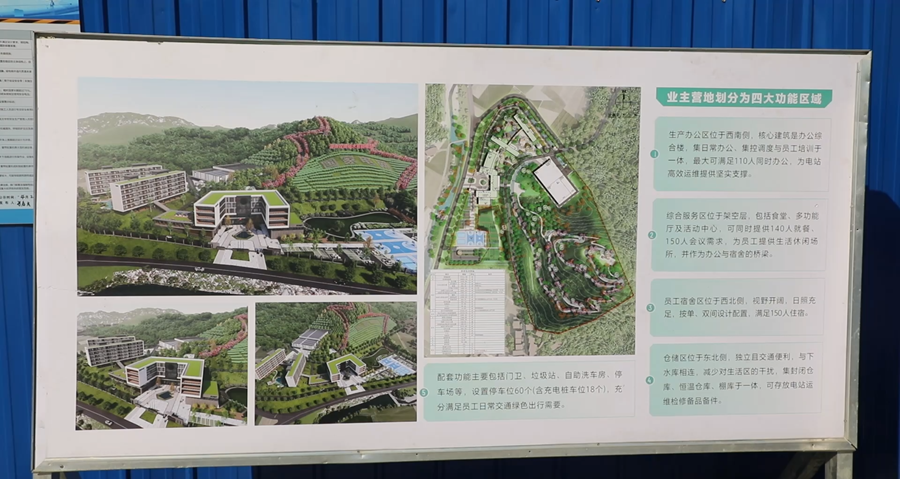

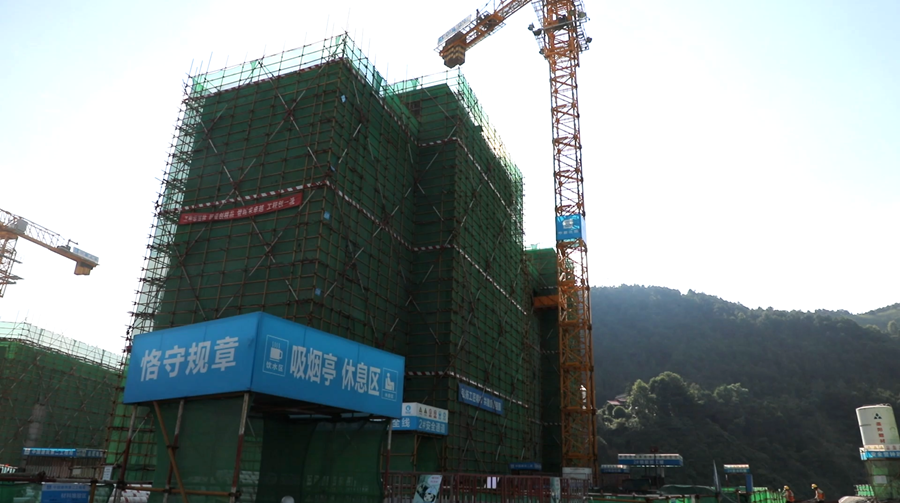

项目高效建设,坚实后勤保障是关键。作为天子山抽水蓄能电站项目的办公中枢与后勤保障核心,业主营地项目为整体工程的第一个施工标段,是保障项目全员施工运转的重要配套工程。该营地总建筑面积1.67万平方米,科学划分生产办公区、综合服务区、员工宿舍区、仓储区四大功能区域,可全方位满足项目建设期间办公会议、员工住宿、餐饮保障、物资存储等各类需求,为全体施工建设人员提供完善的后勤服务支撑。

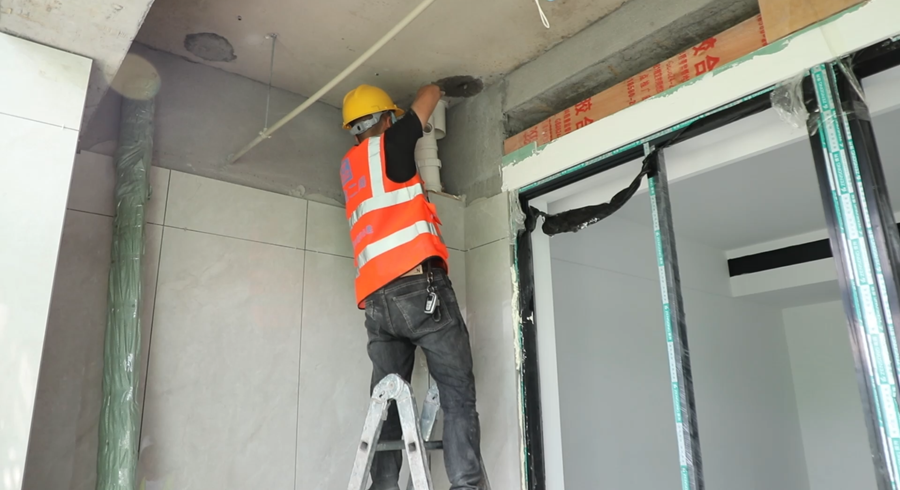

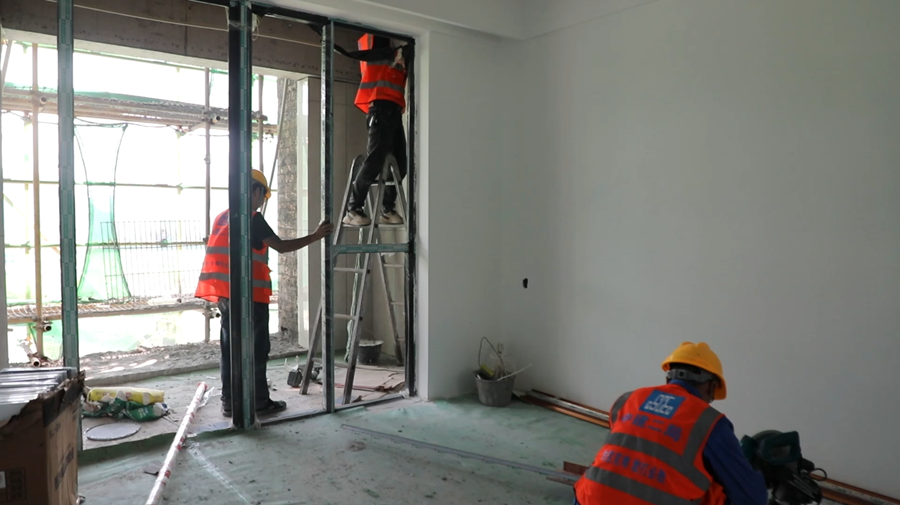

“项目于2026年2月完成了全部主体结构封顶,目前1、2、3号楼正有序开展二次结构及装饰装修施工,预计2026年底整体投产使用,可满足业主、设计、施工、监理等各方人员办公、住宿、会议等一体化使用需求。”中建二局双牌天子山业主营地项目总工程师许元强如是说。
湖南双牌天子山抽水蓄能电站是国家“十四五”规划重点能源项目,也是湖南省重点在建大型抽水蓄能工程,总投资约90亿元,总装机容量140万千瓦,是赋能湖南绿色能源发展的“超级充电宝”。该电站建成投产后,年发电量可达15.21亿千瓦时,将有效优化全省能源结构、提升电网调峰填谷能力、保障电网安全稳定运行,助力风电、光伏等新能源高效消纳,对全省能源产业高质量发展、构建新型电力系统具有重要战略意义。截至目前,项目施工供电工程已完工,上下坝址建设、地下厂房输水系统两大主标工程已全部进场施工,各标段施工任务稳步推进,整体项目建设态势稳中向好。
